परिचय:मध्येस्टील संरचना बांधकाम, "ग्राउंड असेंब्ली + हेवी-क्रेन इंटिग्रल होइस्टिंग" (संरचना पूर्णपणे जमिनीवर एकत्र करणे आणि जड क्रेनचा वापर करून ते एका युनिटच्या स्थितीत उचलणे) ही आज उपलब्ध असलेल्या सर्वात किफायतशीर, सुरक्षित आणि गुणवत्ता-नियंत्रित बांधकाम पद्धतींपैकी एक आहे.
"हाय-अल्टीट्यूड लूज असेंब्ली" (हवेत तुकडा तुकड्याने घटक एकत्र करणे) च्या तुलनेत, ही पद्धत उंचीवर धोकादायक काम लक्षणीयरीत्या कमी करते, वेल्डिंग दोष दर कमी करते आणि संरचनात्मक विकृती प्रभावीपणे नियंत्रित करते. तथापि, त्यासाठी कठोर ग्राउंड साइट तयार करणे, उच्च-परिशुद्धता असेंबली जिग सेटअप, कठोर लिफ्टिंग अभियांत्रिकी गणना आणि निर्दोष ऑन-साइट सिग्नलिंग आणि कमांड आवश्यक आहे.
खाली एक व्यापक आणि प्रमाणित तांत्रिक मार्गदर्शक आहेऑन-साइट स्टील संरचनाअसेंब्ली आणि इंटिग्रल होइस्टिंग—स्पष्ट वर्कफ्लोसह संरचित आणि सुलभ संदर्भासाठी व्यावहारिक, सरळ तांत्रिक आवश्यकता.
कन्स्ट्रक्शन वर्कफ्लो लॉजिक: विभागांमध्ये स्टीलच्या घटकांचे फॅक्टरी प्रीफेब्रिकेशन → जिग्सवर ऑन-साइट ग्राउंड असेंबली → वेल्डिंग सुधारणा, वेल्ड तपासणी (एनडीटी) आणि पेंट टच-अप → एक-तुकडा इंटिग्रल होईस्टिंग इन पोझिशन → फिक्सिंग आणि स्ट्रक्चरल अलाइनमेंट.
• जमीन-आधारित कार्य संपूर्णपणे: प्राथमिक ऑपरेशन्स जमिनीवर केल्या जातात, ज्यामुळे पडण्याचे धोके आणि उच्च-उंचीचे धोके कमी होतात.
• नियंत्रित गुणवत्ता: असेंब्ली, वेल्डिंग आणि संरेखन स्थिर, प्रवेशजोगी ग्राउंड वातावरणात होते, उत्कृष्ट अचूकता आणि बिल्ड गुणवत्ता सुनिश्चित करते.
• उच्च बांधकाम कार्यक्षमता: उच्च-उंचीचे वेल्डिंग आणि बोल्टिंग कमी केले जाते, ज्यामुळे बांधकाम प्रगतीला लक्षणीय गती मिळते.
• मोठे असेंब्ली एरिया आवश्यक: ऑन-साइट असेंब्लीसाठी प्रशस्त, लेव्हल आणि चांगले कॉम्पॅक्ट केलेले ग्राउंड एरिया आवश्यक आहे.
• जड उपकरणे आणि कठोर तपासणी: उच्च-टन वजन उचलणारी क्रेन आणि उचलण्याची परिस्थिती आणि माती भार सहन करण्याची क्षमता यासाठी कठोर अभियांत्रिकी गणना आवश्यक आहे.
ओपन-साइट स्टील संरचना बांधकाम, जसे की मोठ्या-स्पॅन स्टील ट्रस, छतावरील स्टील मॉड्यूल, मल्टी-स्पॅन स्टील फ्रेम्स आणि हेवी-ड्यूटी क्रेन गर्डर असेंब्ली.
मानक प्रक्रिया प्रवाह: बांधकाम तयारी → साइट लेव्हलिंग आणि कॉम्पॅक्शन → असेंबली जिग सेटअप आणि स्वीकृती → घटक प्राप्त करणे आणि पुन्हा तपासणी → ग्राउंड असेंब्ली → वेल्डिंग कामे → वेल्ड टेस्टिंग (एनडीटी) आणि अँटी-कॉरोजन पेंट टच-अप → लिफ्टिंग लग आणि रिगिंग → लिफ्टिंग लग आणि रिगिंग इन → लिफ्टिंग एसटीएस → पोझिशनिंग फाइन-ॲडजस्टमेंट आणि तात्पुरती फिक्सिंग → ग्रिड एक्सेस आणि एलिव्हेशन पुन्हा तपासणे → कायम कनेक्शन आणि फास्टनिंग → रिगिंग रिमूव्हल → प्रोजेक्ट स्वीकृती → असेंबली जिग डिसमँटलिंग
जर प्राथमिक तयारी अपुरी असेल, तर असेंब्ली आणि लिफ्टिंग दरम्यान संरचनात्मक विकृती, उलटणे किंवा आयामी त्रुटी यासारख्या समस्या सहजपणे येऊ शकतात. या 4 मुख्य कार्यांवर काटेकोरपणे लक्ष केंद्रित करा:
• प्रथम योजना: समर्पित होईस्टिंग योजना तयार करा. उच्च-जोखीम, अति-गंभीर ऑपरेशन्स, तज्ञ पुनरावलोकन आणि औपचारिक मान्यता अनिवार्य आहे. क्रेन ऑपरेटिंग परिस्थिती, मेंबर स्ट्रेस, ग्राउंड बेअरिंग क्षमता आणि लिफ्टिंग पॉइंट लोडसाठी तपशीलवार अभियांत्रिकी गणना पूर्ण करा.
• साहित्य आणि दस्तऐवज पडताळणी: अनुरूपतेची फॅक्टरी प्रमाणपत्रे, मिल चाचणी अहवाल (MTR), फॅक्टरी नॉन-डिस्ट्रक्टिव्ह टेस्टिंग (NDT) रेकॉर्ड आणि डायमेन्शनल व्हेरिफिकेशन शीट्सची तपासणी करा. कोणत्याही गैर-अनुरूप घटकांना जॉब साइटवर प्रवेश करण्यापासून कठोरपणे प्रतिबंधित करा.
• साइट लेआउट प्लॅनिंग: घटक स्टोरेज, ग्राउंड असेंबली वर्क आणि क्रेन ट्रॅव्हल/आउटरिगर पोझिशनिंगसाठी स्पष्टपणे स्वतंत्र झोन नियुक्त करा. मऊ मातीच्या पायासाठी, उत्खनन करा आणि ठोस बॅकफिलसह बदला, कॉम्पॅक्ट करा आणि आगाऊ जमीन फरसबंदी/कठोर करा.
• कार्मिक सेफ्टी ब्रीफिंग: वेल्डर, क्रेन ऑपरेटर, सिग्नलर्स आणि रिगर्स यांच्याकडे वैध पात्रता प्रमाणपत्रे असणे आवश्यक आहे. सर्व कामगारांसाठी संपूर्ण सुरक्षा आणि तांत्रिक माहिती आयोजित करा, वैयक्तिक जबाबदाऱ्या आणि सुरक्षितता प्रतिबंध स्पष्ट करा.
असेंबली जिग (ग्राउंड सपोर्ट फ्रेम) असेंबली अचूकतेसाठी आवश्यक आहे. कॅज्युअल असेंब्ली किंवा निकृष्ट दर्जाचे, तात्पुरते फ्रेमवर्क सक्तीने निषिद्ध आहेत!
• मानक स्ट्रक्चरल स्टील वापरा: पुरेशी कडकपणा आणि स्थिरता सुनिश्चित करण्यासाठी, ग्राउंड सेटलमेंट, स्ट्रक्चरल डिफ्लेक्शन किंवा लोड केल्यानंतर थरथरणे रोखण्यासाठी राष्ट्रीय मानक स्टील विभाग वापरून जिग तयार करा.
• अचूक सेटिंग-आउट आणि पोझिशनिंग: अचूकपणे मार्गदर्शक ओळी मांडणे; ग्रिड अक्ष, उंची आणि समतलता काटेकोरपणे नियंत्रित करा. मोठ्या-स्पॅन घटकांसाठी, सेवा लोड अंतर्गत भविष्यातील सॅगिंगचा प्रतिकार करण्यासाठी डिझाइन वैशिष्ट्यांनुसार प्री-कॅम्बर (एक हेतुपुरस्सर ऊर्ध्वगामी वक्र) तयार करा.
• समर्पित तपासणी आणि साइन-ऑफ: जिग सेटअप पूर्ण झाल्यावर एक विशेष तपासणी करणे आवश्यक आहे. सर्व मितीय, उंची आणि सपाटपणा मोजमाप रेकॉर्ड आणि संग्रहित करा. जिग फक्त औपचारिक साइन-ऑफ नंतर वापरला जाऊ शकतो

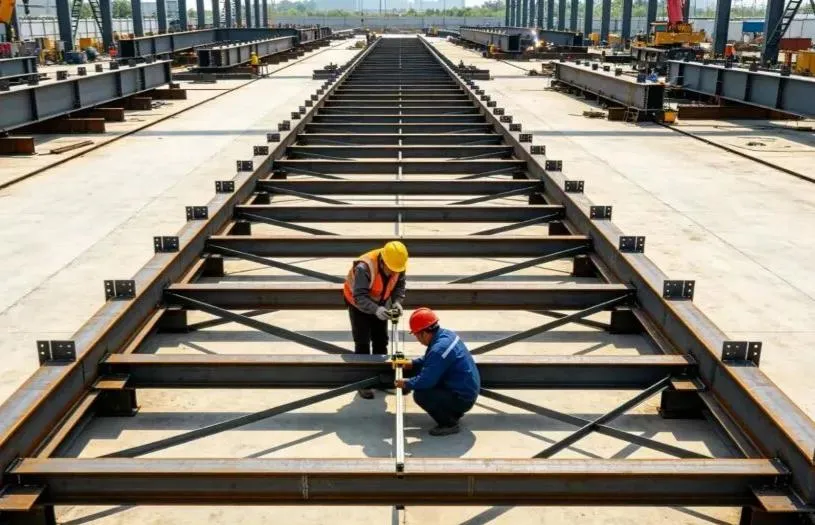

एकूण संरचनात्मक गुणवत्ता नियंत्रित करण्यासाठी ग्राउंड असेंबली ही मुख्य प्रक्रिया आहे. अचूक नियंत्रण आवश्यक आहे:
• इनबाउंड घटक तपासणी: आगमनानंतर प्रत्येक घटकाचे स्वरूप, शिपिंग विकृती, संरक्षणात्मक कोटिंग्ज आणि बोल्ट होल संरेखन तपासा. असेंब्लीपूर्वी कोणतीही किरकोळ विकृती सरळ करा आणि दुरुस्त करा.
• जिग पोझिशनिंग आणि ॲडजस्टमेंट: जिगवर घटक बसवल्यानंतर हायड्रॉलिक जॅक आणि गाय केबल्स वापरा आणि स्पॅन, अक्ष रेषा, एलिव्हेशन, रूट गॅप (जॉइंट फिट-अप गॅप) आणि उभ्या संरेखनावर काटेकोरपणे नियंत्रण ठेवा.
• सर्टिफाइड वेल्डरद्वारे टॅक वेल्डिंग: प्रमाणित वेल्डरने टॅक वेल्डिंग (तात्पुरती वेल्डिंग वेल्डिंग) करणे आवश्यक आहे. टॅक वेल्डची लांबी आणि फिलेट लेगचा आकार तांत्रिक मानकांची पूर्तता करणे आवश्यक आहे, सच्छिद्रता, क्रॅक आणि वेल्डिंगच्या इतर त्रुटींना प्रतिबंधित करते.
• सममितीय वेल्डिंग आणि तणावमुक्ती: औपचारिक वेल्डिंगने थर्मल ताण समान रीतीने सोडण्यासाठी आणि कमीत कमी वारिंग करण्यासाठी "सममितीय वेल्डिंग" आणि "बॅक-स्टेप वेल्डिंग" (लहान पर्यायी विभागांमध्ये वेल्डिंग) च्या तत्त्वांचे काटेकोरपणे पालन केले पाहिजे. जाड स्टील प्लेट्ससाठी, प्रीहीटिंग आणि इंटरपास तापमान नियंत्रणे काटेकोरपणे लागू करा.
• विधानसभेनंतरची पडताळणी: असेंब्ली पूर्ण झाल्यानंतर, अभियांत्रिकी कोड आणि डिझाइन ड्रॉइंगचे पूर्ण पालन करण्याची हमी देण्यासाठी संपूर्ण परिमाणे, कॅम्बर व्हॅल्यू आणि पार्श्व सरळपणा पूर्णपणे पुन्हा मोजा.
• नॉन-डिस्ट्रक्टिव्ह टेस्टिंग (NDT): अल्ट्रासोनिक टेस्टिंग (UT) किंवा रेडिओग्राफिक टेस्टिंग (RT) प्रति डिझाइन स्पेसिफिकेशन्स करा. कोणतेही गैर-अनुपालक वेल्ड पूर्णपणे बाहेर काढले गेले पाहिजे, पुन्हा वेल्ड केले गेले आणि 100% पात्र होईपर्यंत पुन्हा चाचणी केली गेली.
• वेल्ड क्लीनिंग आणि पुन्हा पेंटिंग: वेल्डेड सांधे गुळगुळीत करा, गंज, स्लॅग आणि स्पॅटर काढून टाका आणि सतत आणि अखंड संरक्षणात्मक कोटिंग सिस्टम सुनिश्चित करण्यासाठी जुळणारे अँटी-कॉरोझन प्राइमर आणि टॉपकोट त्वरित लागू करा.
• पृष्ठभाग संरक्षण: उच्च-शक्तीचे बोल्ट घर्षण संपर्क पृष्ठभाग, बोल्ट छिद्र आणि तयार पेंट लेयर वेल्ड स्पॅटर, ग्रीस/तेल दूषित आणि यांत्रिक स्क्रॅचपासून संरक्षित करा.

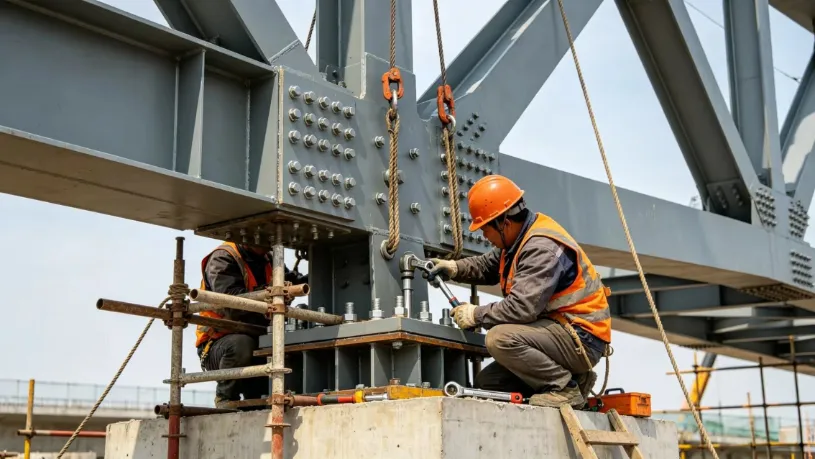

कोर लिफ्टिंग सेफ्टी नियम: अधिकृततेशिवाय लिफ्टिंग पॉइंट कधीही बदलू नका, कधीही न जुळणारी हेराफेरी मिसळू नका आणि घटकांना कधीही अयोग्य शक्तींच्या अधीन करू नका.
• डिझाइन केलेले लिफ्टिंग लग्स वापरा: नेहमी पूर्व-डिझाइन केलेले, फॅक्टरी-इंजिनियर केलेले लिफ्टिंग लग्स (पॅड डोळे) वापरा. तात्पुरत्या लिफ्टिंग पॉइंट्ससाठी साइटवर अनधिकृत वेल्डिंग किंवा छिद्र ड्रिलिंग करण्यास सक्त मनाई आहे. सर्व लिफ्टिंग लग वेल्ड्सची 100% NDT तपासणी होणे आवश्यक आहे.
• रिगिंग कॅपॅसिटी कॅल्क्युलेशन: डायनॅमिक लोड सेफ्टी फॅक्टर्स समाविष्ट करून, कॅलक्युलेटेड लोड्सवर आधारित स्टील वायर दोरी, शॅकल्स आणि लिफ्टिंग स्लिंग्ज निवडा. ओव्हरलोडिंग कठोरपणे प्रतिबंधित आहे.
• कॉर्नर प्रोटेक्टर्स: वायरचे दोर कापले जाऊ नयेत किंवा खराब होऊ नयेत म्हणून स्टीलच्या सदस्यांच्या सर्व तीक्ष्ण कोपऱ्यांवर आणि कडांवर कॉर्नर प्रोटेक्टर (सॉफ्टनर/एज गार्ड) स्थापित करा.
• तात्पुरती मजबुतीकरण: फडकवताना वळण, बकलिंग किंवा स्थानिक विकृती टाळण्यासाठी संरचनात्मकदृष्ट्या सडपातळ किंवा पातळ-भिंती असलेल्या भागांमध्ये (जसे की लांब ट्रस) तात्पुरते ब्रेसिंग स्ट्रट्स/सदस्य जोडा.
ट्रायल लिफ्ट हा उंचावण्याच्या अपघातांविरुद्धचा अंतिम बचावात्मक अडथळा आहे.

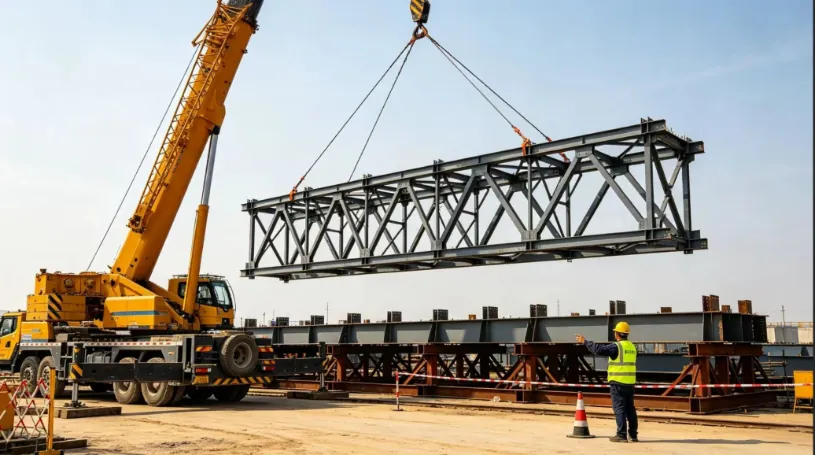

• लिफ्ट आणि फिरवा: असेंब्ली जिगच्या 200-300 मिमी अंतरावर घटक सहजतेने उंच करा आणि 5 ते 10 मिनिटे हवेत लटकून ठेवा.
• सर्वसमावेशक तपासणी: कसून तपासणी करा: लिफ्टिंग पॉईंट्सवरील लोड स्थिती, रिगिंग विरूपण, एकूण आणि स्थानिक सदस्य विक्षेपण, क्रेन स्थिरता, आऊट्रिगर्सच्या खाली ग्राउंड सेटलमेंट आणि जिगवर कोणताही हस्तक्षेप किंवा स्नॅगिंग.
• असामान्यतेवर ताबडतोब कमी करणे: जर कोणताही असामान्य आवाज, संरचनात्मक विकृती किंवा जमिनीवर जास्त स्थिरता दिसून आली तर, घटक ताबडतोब जिगवर खाली करा. सुधारात्मक कृती मंजूर झाल्यानंतरच औपचारिक उभारणी पुढे जाऊ शकते.
• युनिफाइड सिंगल-पर्सन सिग्नलिंग: ऑपरेशन्स प्रमाणित हँड सिग्नल आणि व्हॉइस कमांड वापरून एकल नियुक्त सिग्नलिंग कमांडरद्वारे निर्देशित केले पाहिजेत. एकाधिक-व्यक्ती सिग्नलिंग आणि अराजक ऑपरेशन्स कठोरपणे प्रतिबंधित आहेत.
• गुळगुळीत क्रेन हालचाली: उंचावणे, स्लीव्हिंग (स्विंगिंग), आणि लफिंग (बूम डेरिकिंग) संपूर्ण गुळगुळीत आणि संथ असणे आवश्यक आहे. अचानक थांबणे, तीक्ष्ण वळणे किंवा शॉक लोड टाळा. ग्राउंड क्रूने घटकांचे अभिमुखता स्थिर करण्यासाठी आणि विद्यमान संरचनांशी टक्कर टाळण्यासाठी टॅग लाइन्स (मार्गदर्शक दोरी) वापरणे आवश्यक आहे.
• पोझिशनिंग आणि तात्पुरता तात्पुरता सपोर्ट: कायमस्वरूपी सपोर्टवर बसल्यानंतर, ग्रिड अक्ष, उंची आणि उभ्या प्लंबनेसमध्ये अचूकपणे ट्यून करा. तात्पुरते सपोर्ट स्ट्रट्स ताबडतोब स्थापित करा आणि गाय केबल्स घट्ट करा.
• कोर सेफ्टी रेड लाइन: क्रेन हुक कधीही सोडू नकास्टील रचनाएक स्थिर, स्वयं-समर्थक संरचनात्मक प्रणाली तयार करते.
• उच्च-शक्ती बोल्टिंग प्रथम: उच्च-शक्ती बोल्ट फास्टनिंगला प्राधान्य द्या. काटेकोरपणे दोन-टप्प्यांत घट्ट करण्याच्या क्रमाचे अनुसरण करा: "प्रारंभिक घट्ट करणे → अंतिम टॉर्क घट्ट करणे". चुकलेले, सैल किंवा जास्त टॉर्क केलेले बोल्ट टाळण्यासाठी अंतिम घट्ट केल्यानंतर प्रत्येक बोल्टला स्पष्टपणे चिन्हांकित करा.
• ऑन-साइट स्प्लाईस वेल्डिंग: ऑन-साइट बट आणि स्प्लिस वेल्ड्स मल्टी-पास लेयर्समध्ये करा आणि पूर्ण झाल्यावर त्वरीत नॉन-डिस्ट्रक्टिव्ह टेस्टिंग (NDT) करा.
• एकूण स्ट्रक्चरल री-मेजरमेंट: सर्व एकंदर परिमाणे, उंची आणि विक्षेपण मूल्ये पुन्हा मोजा. अनुपालन म्हणून प्रमाणित झाल्यानंतर, लिफ्टिंग गियर, तात्पुरते सपोर्ट आणि ग्राउंड असेंबली जिग सुरक्षितपणे काढून टाका.
• कोटिंग दुरुस्ती आणि हँडओव्हर: पूर्ण झालेले इंस्टॉलेशन पूर्ण करण्यासाठी प्रभावित भागात सर्व खराब झालेले अँटी-गंज आणि अग्निरोधक कोटिंग्जला स्पर्श करा.
• सॉलिड जिग फाउंडेशन: असेंबली जिगच्या खाली असलेली जमीन घट्ट, कॉम्पॅक्ट आणि सपाट असावी. असमान सेटलमेंट टाळण्यासाठी पावसाळी हवामानात मऊ माती किंवा पाणी साचलेल्या जमिनीवर असेंब्लीचे काम करण्यास सक्त मनाई आहे.
• कठोर प्री-कॅम्बर नियंत्रण: डिझाईन मूल्यांनुसार मोठ्या-स्पॅन सदस्यांसाठी प्री-कॅम्बर (हेतूपूर्वक ऊर्ध्वगामी वक्र) अचूकपणे सेट करा. उभारणीनंतर खालच्या दिशेने जाणे टाळण्यासाठी असेंब्लीपूर्वी आणि नंतर मोजमाप दोनदा तपासा.
• गंभीर हवामान वेल्डिंग निर्बंध: जोरदार वारा, पाऊस, बर्फ किंवा अतिशीत तापमानात ओपन-एअर वेल्डिंग ताबडतोब थांबवा. वेल्डिंग पुन्हा सुरू करण्यापूर्वी ओलसर स्टीलचे पृष्ठभाग गरम टॉर्चने पूर्णपणे वाळवले आहेत याची खात्री करा.
• उच्च-शक्तीच्या बोल्टच्या घर्षण पृष्ठभागांचे संरक्षण करा: बोल्ट संपर्क घर्षण पृष्ठभागांचे कठोरपणे संरक्षण करा. स्लिप गुणांक अभियांत्रिकी मानकांची पूर्तता करत असल्याची खात्री करून, पीसणे, तेल दूषित करणे किंवा वेल्ड स्पॅटर बर्न करणे कठोरपणे निषिद्ध आहे.
• हवामान प्रतिबंध: फोर्स 6 आणि त्याहून अधिक तीव्र वारा (वाऱ्याचा वेग ≥ 10.8 मी/से), दाट धुके, मुसळधार पाऊस, किंवा रात्रीची प्रकाश व्यवस्था अपुरी असताना फडकवण्यास सक्त मनाई आहे.
• क्रेन आउटरिगर सपोर्ट: क्रेन टिपिंग किंवा आउटरिगर पंच-थ्रू टाळण्यासाठी घन, सत्यापित जमिनीवर जाड स्टील लोड-डिस्ट्रिब्युशन प्लेट्सद्वारे क्रेन आउटरिगर पूर्णपणे समर्थित असणे आवश्यक आहे.
• कडक सुरक्षा अपवर्जन क्षेत्र: क्रेन कार्यरत त्रिज्यामध्ये एक कठोर अडथळा आणि स्पष्ट बहिष्कार क्षेत्र स्थापित करा. अनधिकृत कर्मचाऱ्यांना परिसरात प्रवेश करण्यास, तेथून जाण्यास किंवा राहण्यास सक्त मनाई आहे.
• प्री-शिफ्ट रिगिंग इन्स्पेक्शन: प्रत्येक कामाच्या शिफ्टपूर्वी सर्व हाईस्टींग उपकरणे, रिगिंग हार्डवेअर आणि वायर दोरीची तपासणी करा. वायरचे तुटलेले पट्टे, जास्त पोशाख किंवा किंक्स/विकृती स्वीकार्य मर्यादेपेक्षा जास्त असल्यास त्वरित बदला.
• अत्याधिक घटक विकृती: प्री-सेट डिझाईन कॅम्बर, तात्पुरते मजबुतीकरण स्ट्रट्स जोडा, सममितीय वेल्डिंग अनुक्रमांचे अनुसरण करा आणि संपूर्ण लिफ्टिंग स्थिती लोड तपासा.
• लिफ्टिंग लग टियर-आउट अयशस्वी: लग्स उचलण्यासाठी विशेष संरचनात्मक डिझाइन करा, 100% NDT तपासणीसह पूर्ण-प्रवेश वेल्डिंगची खात्री करा आणि अनमंजूर तात्पुरत्या लिफ्टिंग पॉइंट्सला कडकपणे मनाई करा.
• क्रेन ग्राउंड सेटलमेंट किंवा टिपिंग: आधीच जमिनीची पडताळणी करा आणि कडक करा, जड स्टील प्लेट्स आऊट्रिगर्सच्या खाली ठेवा आणि ट्रायल लिफ्ट दरम्यान ग्राउंड सेटलमेंटचे निरीक्षण करा.
• प्लेसमेंटनंतर स्ट्रक्चरल अस्थिरता: तात्काळ गाय केबल्स आणि तात्पुरते सपोर्ट स्ट्रट्स स्थापित करा, तत्त्वाची काटेकोरपणे अंमलबजावणी करा: "स्ट्रक्चर सुरक्षित होण्यापूर्वी क्रेन हुक कधीही सोडू नका."
• सबस्टँडर्ड हाय-स्ट्रेंथ बोल्टिंग: घर्षण संपर्क पृष्ठभागांचे काटेकोरपणे संरक्षण करा, प्रमाणित टॉर्क टाइटनिंग प्रक्रिया लागू करा आणि पूर्ण झाल्यावर प्रत्येक वैयक्तिक बोल्टची तपासणी करा आणि रंग चिन्हांकित करा.
चे मुख्य व्यवस्थापन तर्कऑन-साइट स्टील संरचना असेंब्लीआणि इंटिग्रल होइस्टिंगचा सारांश खालीलप्रमाणे करता येईल: अचूक ग्राउंड असेंबली, कठोर जिग कंट्रोल, कठोर हॉस्टिंग कॅल्क्युलेशन, गुळगुळीत आणि स्थिर उचलणे आणि सुरक्षित करण्यापूर्वी हुक कधीही न सोडणे.
चार गंभीर खांबांचे काटेकोरपणे व्यवस्थापन करून—जिग गुणवत्ता, वेल्डिंग विकृती, भार उचलण्याची स्थिती आणि तात्पुरती संरचनात्मक स्थिरता—सर्वसाधारण बांधकाम दोष आणि सुरक्षितता अपघात टाळता येतात, मोठ्या-स्पॅन स्टील स्ट्रक्चरल इंजिनिअरिंगसाठी सुरक्षित, विश्वासार्ह आणि कार्यक्षम उपाय प्रदान करतात.
